“騰籠換鳥”演繹“華麗蛻變”
浙能鎮海電廠搬遷改造項目建成投產
12月10日下午2點(dian)50分,浙能鎮海電(dian)廠(chang)燃(ran)(ran)煤機(ji)組搬遷(qian)改造項目(上(shang)大壓(ya)小(xiao))2號機(ji)組通過168小(xiao)時(shi)連續滿負荷試運(yun)行后正式移交(jiao)生產(chan)。至此,該項目兩臺66萬千瓦(wa)超超臨界燃(ran)(ran)煤發電(dian)機(ji)組全(quan)部建成投(tou)入運(yun)行,預計每年可輸送(song)約(yue)66億千瓦(wa)時(shi)的(de)綠色(se)電(dian)能。

鎮電搬遷改造項目(mu)經過“騰籠換(huan)鳥”的華麗蛻變,給浙(zhe)江(jiang)帶(dai)來的是一座(zuo)智能型電廠,這對浙(zhe)江(jiang)創(chuang)建(jian)國家清潔能源(yuan)示范(fan)省、促(cu)進浙(zhe)江(jiang)清潔化排(pai)放等(deng)循環(huan)經濟建(jian)設具(ju)有(you)重大(da)意義(yi)。

鎮(zhen)電始(shi)建(jian)于(yu)上世紀七八十年代(dai),當時(shi)(shi)建(jian)成的是2臺(tai)12.5萬(wan)千瓦(wa)燃油機組、4臺(tai)21.5萬(wan)千瓦(wa)燃煤機組,這些機組的運(yun)行(xing)(xing)對浙(zhe)江的經濟發展作出(chu)過重大貢(gong)獻。隨著社會對節能環(huan)保(bao)要求的提(ti)高(gao)(gao),這些機組的運(yun)行(xing)(xing)已不(bu)適應(ying)時(shi)(shi)代(dai)發展需要,清(qing)潔化(hua)、低(di)碳化(hua)的能源轉型迫在眉睫。面對煤機設備老化(hua)、煤價高(gao)(gao)企等多重不(bu)利因素,2003年12月7日(ri),鎮(zhen)電率(lv)先拆除(chu)了150米高(gao)(gao)的摩天(tian)煙(yan)囪,關停了兩臺(tai)小(xiao)機組。

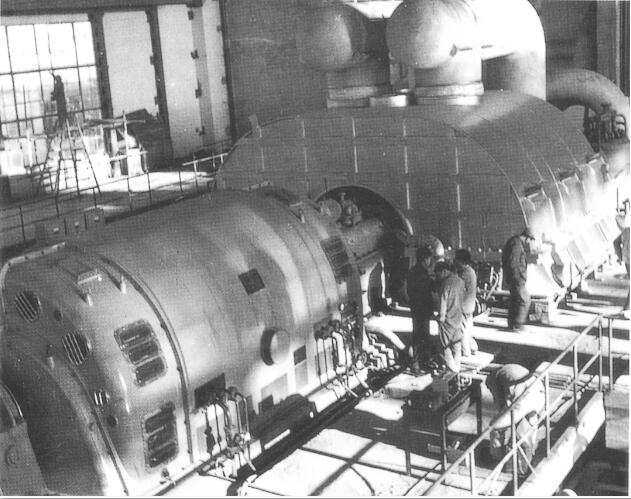

▲歷史圖片:1978年12月25日,鎮海(hai)電廠一號(hao)機(ji)組并網發電。

2016年4月,鎮電(dian)搬遷改(gai)造項(xiang)目獲浙江省發改(gai)委核準,項(xiang)目以(yi)“先(xian)(xian)建后拆(chai)”原則,在鎮海(hai)區(qu)寧波石(shi)化(hua)(hua)經(jing)濟技術開發區(qu)泥螺(luo)山(shan)圍(wei)墾(ken)區(qu)內,先(xian)(xian)行建設兩臺66萬(wan)(wan)千瓦超(chao)(chao)超(chao)(chao)臨界超(chao)(chao)低排(pai)放燃(ran)煤(mei)(mei)發電(dian)機組,后關停現有4臺21.5萬(wan)(wan)千瓦燃(ran)煤(mei)(mei)發電(dian)機組。這(zhe)個方案的(de)(de)成功(gong)實施,預(yu)計每年可減(jian)排(pai)二(er)氧化(hua)(hua)硫約245噸,氮氧化(hua)(hua)物約364噸,煙塵約282噸,節能(neng)減(jian)排(pai)降耗(hao)效果顯著。該項(xiang)目動態總(zong)投資約53.48億元人(ren)民幣,建成后將(jiang)作(zuo)為寧波石(shi)化(hua)(hua)經(jing)濟技術開發區(qu)的(de)(de)能(neng)源(yuan)動力(li)保障,主要(yao)承擔(dan)寧波國家級重大(da)石(shi)化(hua)(hua)產業基地的(de)(de)供電(dian)和供熱任務(wu)。

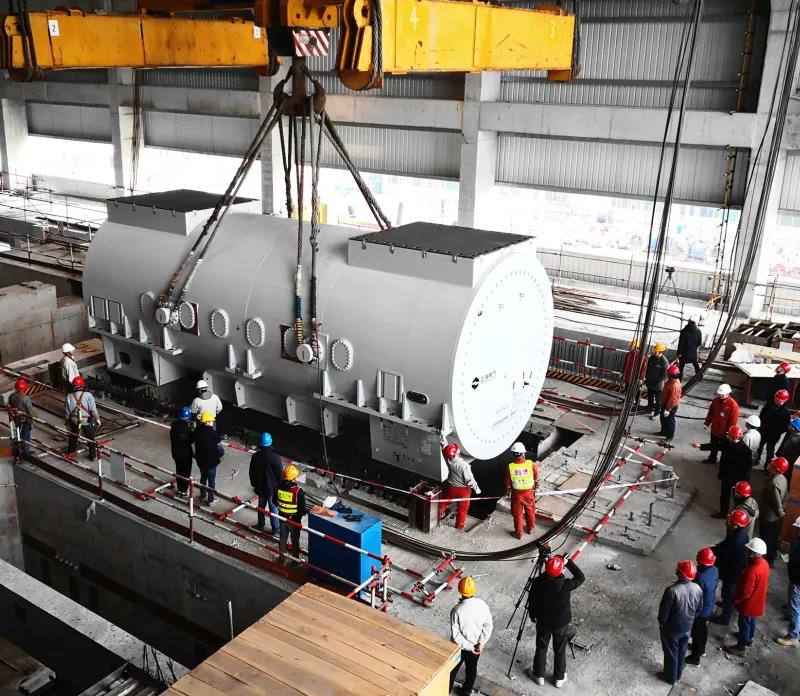

▲2020年1月19日(ri),浙(zhe)能鎮海電廠遷建改造(zao)項目2號機組(zu)發電機定子吊裝就(jiu)位。
2020年年初,受突如(ru)其來的新(xin)冠肺炎疫情影響,鎮電搬(ban)遷改造項目面臨工(gong)(gong)期滯(zhi)后、設備供貨滯(zhi)后、運輸困難、價格上漲、復(fu)(fu)工(gong)(gong)手(shou)續嚴繁(fan)、人員返崗阻(zu)力(li)大、聚集風險高等多(duo)重困難。按照黨中央、國務(wu)院關于(yu)抓好在建(jian)項目復(fu)(fu)工(gong)(gong)和新(xin)項目開(kai)工(gong)(gong)的部署,及省委省政府(fu)疫情復(fu)(fu)工(gong)(gong)復(fu)(fu)產和搶項目穩投(tou)資要求,業(ye)主單位浙(zhe)能鎮海發電公司緊(jin)盯工(gong)(gong)程項目不放(fang)手(shou),及時出臺(tai)應對措(cuo)施,積極(ji)謀劃,多(duo)方聯(lian)動,科學施行(xing)分階段復(fu)(fu)工(gong)(gong),促使(shi)工(gong)(gong)程有序向前(qian)推進。
據了(le)解(jie),鎮電(dian)搬遷改造項目2號機組在168小時試運期間,設(she)備運行(xing)平穩,發電(dian)量11132萬千瓦時,自動投入率(lv)、保(bao)護(hu)投入率(lv)均達(da)到100%。
浙(zhe)能(neng)(neng)集團(tuan)黨委委員(yuan)、浙(zhe)能(neng)(neng)電(dian)力黨委書記、董事長孫瑋(wei)恒,浙(zhe)能(neng)(neng)集團(tuan)副(fu)總工程師,浙(zhe)江省發改委、寧波(bo)市鎮海區政府、寧波(bo)石化(hua)經濟技術開發區以及浙(zhe)能(neng)(neng)集團(tuan)有關(guan)部室(shi)負責人參加生(sheng)產投運儀式。
