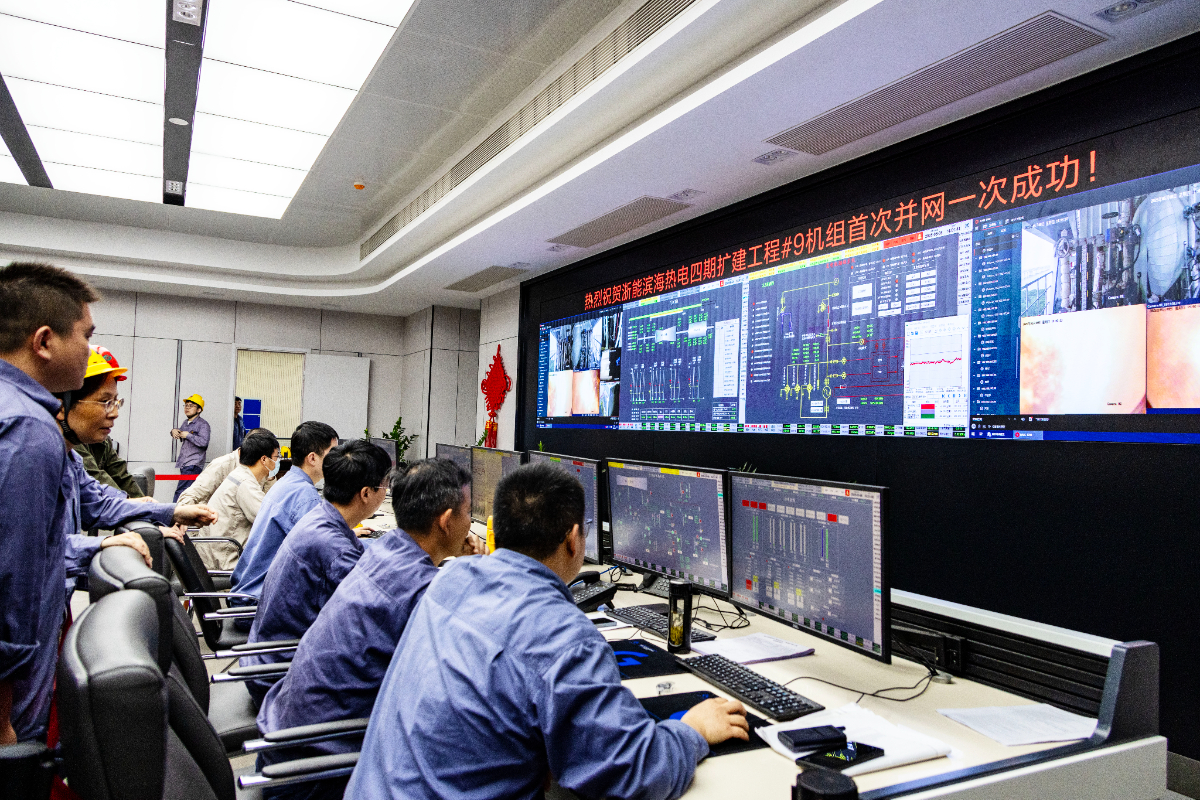

浙能濱海熱電四期工程9號機組并網一次成功
5月8日13時58分,浙能紹興濱(bin)海(hai)熱電(dian)有限責任公司四(si)期工(gong)程9號機(ji)組首次(ci)并網(wang)一次(ci)成(cheng)功,機(ji)組各參數系統正常、運行穩定。
浙能濱(bin)海(hai)熱電(dian)四期工(gong)程(cheng)是紹興(xing)市濱(bin)海(hai)工(gong)業區印染(ran)集聚升級(ji)的重要配套保障項目,建設1臺500噸/小時的超高(gao)溫超高(gao)壓鍋爐及1臺57兆瓦抽汽背壓機組(zu)。工程于2023年7月開工,計劃(hua)于今年6月(yue)完成96小時滿負荷試運(yun)行移交生產。屆時,該公司總供熱規模將進一步增長,有(you)效(xiao)應對濱海工業(ye)區未來熱負荷增長需求(qiu),推動地方工業(ye)向高新化(hua)、智能(neng)化(hua)、綠(lv)色化(hua)發展。
為(wei)確(que)保并網(wang)工作順(shun)利完(wan)成(cheng),浙(zhe)能濱海(hai)熱(re)電周密部署、科學(xue)安排,積極組織(zhi)調(diao)試調(diao)度,統籌(chou)協調(diao)各方力(li)量(liang),各專業骨(gu)干人員放棄節(jie)假日休息(xi),時刻(ke)滿(man)弓緊弦,高質(zhi)量(liang)、高標準地(di)完(wan)成(cheng)了(le)發電機短路(lu)、空載、勵磁(ci)調(diao)節(jie)系統等一(yi)系列并網(wang)前試驗(yan)。在各方的密切配合與高效(xiao)協作下,9號機(ji)組成功并網(wang)后(hou),各項參數指標優良(liang),各系統運行穩定,機(ji)組狀態良(liang)好。
隨著9號機(ji)組的順利并網,浙能(neng)濱海熱電四期工程邁向工程投運的腳步(bu)愈(yu)加緊密。下一(yi)步(bu),工程將(jiang)開展電氣涉網、機(ji)組帶負荷等試驗,全速推(tui)進機(ji)組進入(ru)96小時(shi)滿(man)負荷試驗(yan),順利實現(xian)如(ru)期投(tou)產目標(biao)。
